预制装配式电力检查井设计方案及模具
发布日期:2025-05-30 15:29 作者:玛纳
预制装配式混凝土检查井作为一种高效且可靠的市政基础设施,已在国内外市政工程中得到广泛应用,尤其在污水、雨水排水系统及城市基础设施建设中,展现出了显著优势。随着技术的不断进步和市场需求的持续增长,预制检查井的设计、生产和施工技术逐渐趋于成熟,且在国内市场的发展势头迅猛。
1 预制装配式混凝土检查井设计原则
1)受力分析。 确保预制检查井在投入使用后,具备足够的承载能力和稳定性,能够有效抵抗外部负荷,保证长期安全运行。
2)材质选用。 优 先选择高强 度、耐腐蚀的混凝土材料,以提升检查井的耐久性,延长其使用寿命并减少维护频率。
3)结构优化。 通过科学的结构设计和模块化组合方式,优化整体布局,提高施工效率,从而降低项目成本。
4)经济效益。 在确保结构质量和功能性要求的前提下,精细化生产和运输流程,降低成本,推动项目的可持续发展,最大化资源利用效率。
2 预制装配式混凝土检查井分块方案

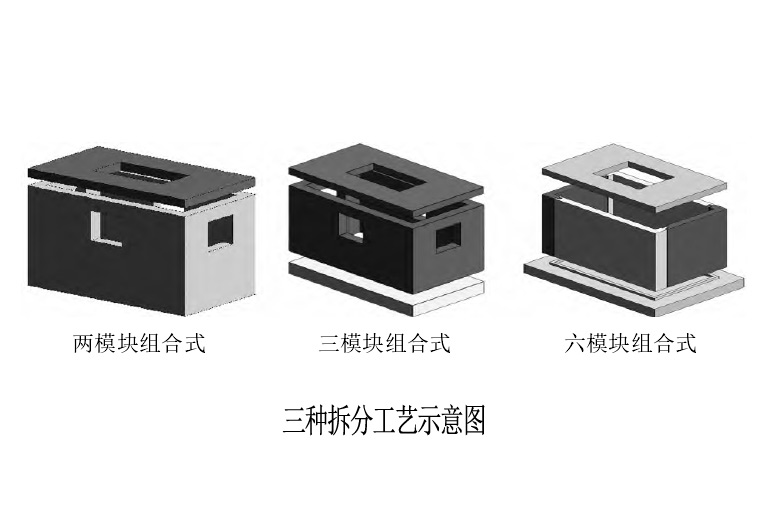

2.1 两模块组合式
重量:底板与侧壁的组合体约 28 t,盖板约 5 t
运输:1 个 /辆
工艺流程:井预制 - 放样 - 基坑开挖 -垫层施工 - 运输 - 吊装 -防水处理
安装效率:安装一座井需 1 小时
吊装设备:两台 80 T
综合单价:5.5万
2.2 三模块组合式
重量:底板约 11 t,一体化侧壁约 17 t,盖板约 5 t
运输:1 个/辆
工艺流程:井预制 - 放样 - 基坑开挖 - 垫层施工 - 运输 - 吊装 - 防水处理
安装效率:安装一座井需 2 小时
吊装设备:80 T
综合单价:5.4万
2.3 六模块组合式
重量:底板约 11 t,侧壁( 长边)约 4. 5 t,侧壁( 短边)约 4 t,盖板约 5 t
运输:1.5 个 /辆
工艺流程:井预制 - 放样 - 基坑开挖 -垫层施工 - 运输 - 吊装 -支撑 - 后浇带钢筋绑扎 -支模 - 浇筑 - 养护 - 拆模 -拼缝防水施工 - 养护
安装效率:安装一座井需 7 天
吊装设备:50 T
综合单价:6万
