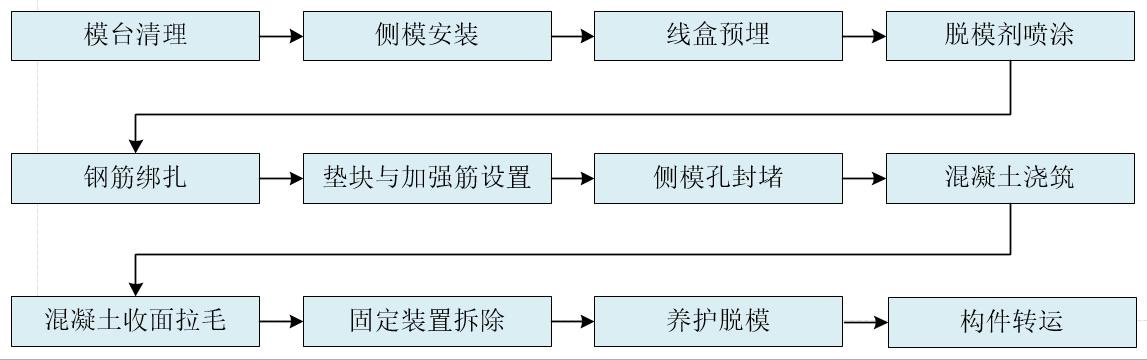

叠合板生产采用模台流水线生产,模台可整体移动,不同区域负责不同工艺,每道工艺完成后,模台移动到下一个区域。叠合板生产流程如下:

目前叠合板所用桁架筋采用自动生产线自动加工,自动化程度高,生产效率高。

(一) 桁架筋生产

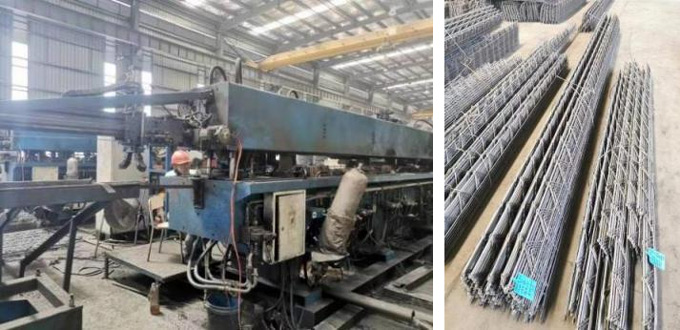

桁架筋采用全自动数控钢筋桁架机加工。

桁架筋成品

(二) 叠合板生产

叠合板主要生产工艺操作要点:

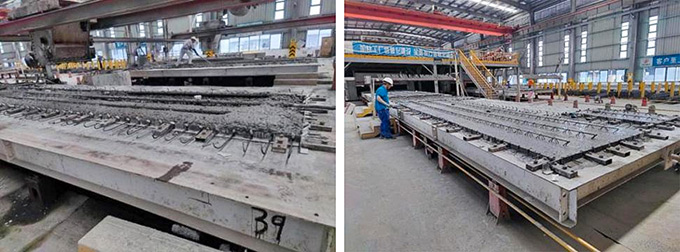

(1)侧模安装

按照图纸尺寸,将侧模放置在指定位置,并用带磁铁固定装置吸附在固定模台之上。

(2)线盒预埋

模台清理完成后,进行线盒预埋,预埋位置应定位精准。

(3)保护层垫块放置,加强筋施工

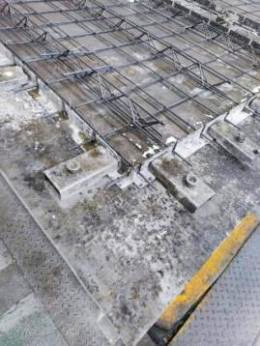

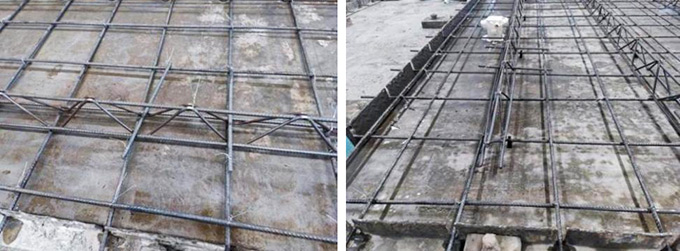

钢筋绑扎完成后,对吊点,洞口等位置进行加强筋施工。放置钢筋保护层垫块。

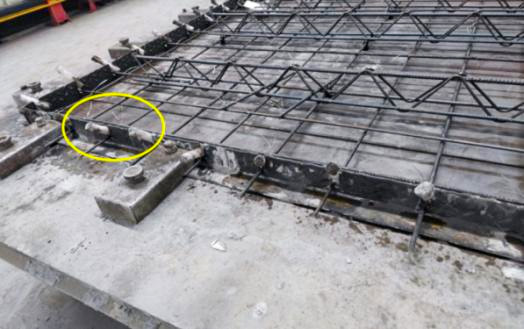

(4)侧模孔位封堵

采用PE棒,对侧模孔位进行封堵,防止混凝土浇筑过程中漏浆。

(5)混凝土浇筑

模台移动到混凝土浇筑区,混凝土经搅拌罐生产完毕后,经由吊斗运输到浇筑区浇筑。

(6)混凝土收面

混凝土浇筑完成后,回收封堵侧模用的PE棒,进行混凝土收面。

(7)拉毛

采用拉毛机器在初凝前拉毛完成拉毛工作,也可采用钢耙。叠合板顶部、侧面等与后浇混凝土叠合层之间的结合面应设置粗糙面。粗糙面沿构件均匀分布,面积不宜少于结合面的80%,凹凸深度不应小于4mm。

(8)覆膜养护

拉毛完成后,对混凝土面进行覆膜,进入蒸汽养护窑养护。

(9)场内堆放

侧模拆除完毕后,堆放在场边,下部设工字钢平台,叠合板之间采用方木垫块,方木垫块保持上下层对齐。

叠合板堆放

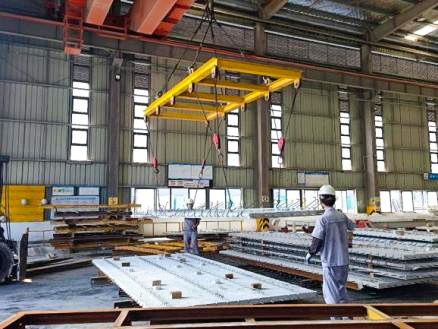

(三) 叠合板运输

叠合板运输较为简单,需注意的是垫块位置应位于同一位置上。
